2026-5-4 22:33| 发布者: 电力知识| 查看: 95| 评论: 0

摘要: 脚手架扎设(搭设)必须严格遵循国家现行强制性规范,核心依据为GB 55023-2022《施工脚手架通用规范》及行业标准JGJ 130-2011《建筑施工扣件式钢管脚手架安全技术规范》。以下是最核心、最常用的扣件式钢管脚手架搭 ...

脚手架扎设(搭设)必须严格遵循国家现行强制性规范,核心依据为 GB 55023-2022《施工脚手架通用规范》 及行业标准 JGJ 130-2011《建筑施工扣件式钢管脚手架安全技术规范》

以下是最核心、最常用的扣件式钢管脚手架搭设规范要点:

总结方案先行、材料合格、地基稳固、杆件标准、连墙牢固、剪刀撑满、防护齐全、持证上岗、验收使用

一、 基本前提与人员要求

  1. 专项方案
    :必须编制专项施工方案,含设计计算、搭设拆除工艺、安全措施。≥50m 落地架、≥20m 悬挑架专家论证
  2. 持证上岗
    :搭设人员必须是持证专业架子工,体检合格,无高血压、心脏病、恐高症等。
  3. 安全防护
    :作业时必须戴安全帽、系安全带、穿防滑鞋

二、 材料标准(钢管、扣件)

  • 钢管

    • 规格:Φ48.3mm,壁厚 3.6mm
    • 材质:Q235B,无严重锈蚀、弯曲、裂纹、压扁

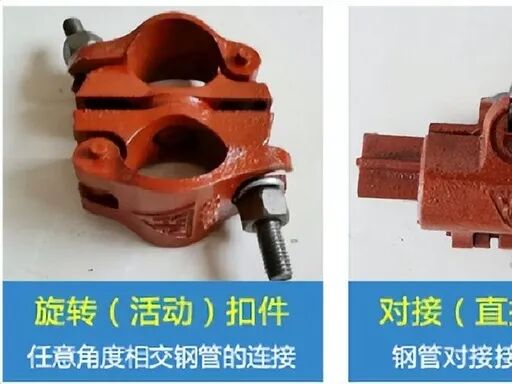

  • 扣件(直角、旋转、对接):

    • 材质:可锻铸铁 / 铸钢,无裂纹、气孔、砂眼,纵向水平杆对接扣件应交错布置,同步同跨内不得有两个接头。纵向杆搭接长度不小于1m,扣件3个。支撑工作平台的小水平杆必须在大水平杆上方。
    • 螺栓拧紧力矩:40~65 N·m

三、 地基与底座

坑点

  • 立杆直接放泥地上,不加垫板
  • 回填土没夯实,雨后下沉
  • 高低跨、基坑边不加固
  • 扫地杆漏设、只设一道

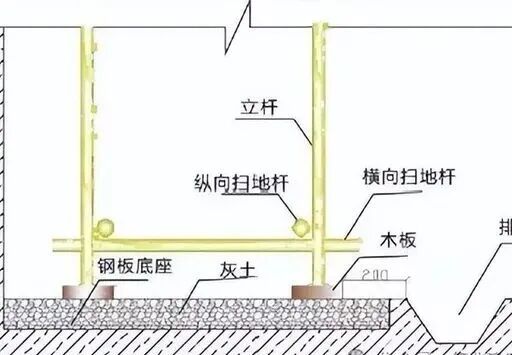

  1. 地基坚实
    :回填土必须分层夯实,承载力达标
  2. 垫板 / 底座
    :立杆底部设垫板(≥50mm 厚木垫板) 或可调底座

  3. 扫地杆
    :距地面 **≤200mm**,纵横双向设置,先纵后横。

四、 架体构造(核心尺寸)

1. 立杆

  • 纵距
    :常用 1.5~1.8m
  • 横距
    :常用 0.8~1.2m
  • 步距
    :常用 1.5~1.8m
  • 接头
    对接扣件连接,错开布置,不同步、不同跨

2. 水平杆

  • 纵向水平杆(大横杆)
    :设在内侧,长度≥3 跨
  • 横向水平杆(小横杆)
    主节点处必须设置,严禁拆除。

3. 连墙件(防倾覆关键)

  • 原则
    随搭随设,严禁滞后或提前拆除
  • 布置
    两步三跨(≤50m 高)。
  • 位置
    :靠近主节点,距离≤300mm
  • 转角
    顶部必须加密设置。

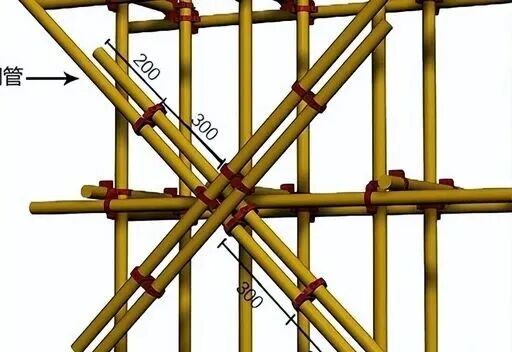

4. 剪刀撑(防变形关键)

  • 设置
    ≥24m 高脚手架由底至顶全立面连续设置,应在架体两端、转角及中间每隔不超过15m各设置一道剪刀撑
  • 角度
    :与地面 45°~60°
  • 宽度
    ≥4 跨且≥6m,每 **≤6m** 设一道。也不应大于9m;外侧两端、转角及中间间隔不超过15m设置连续剪刀撑;搭接长度≥1m。

五、 脚手板与防护

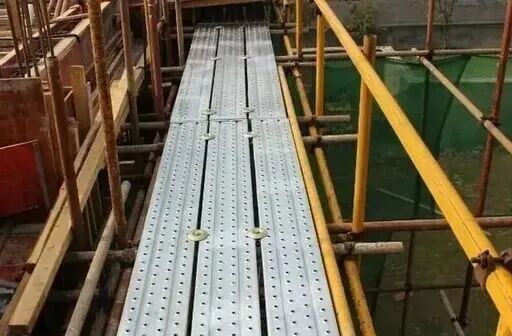

  • 脚手板

    坑点

    • 探头板(悬空超过 15cm)
    • 脚手板未满铺、间隙过大
    • 只设一道栏杆,不设挡脚板
    • 安全网破损、绑扎不牢
  • :满铺、铺稳、固定,脚手板应使用镀锌铁丝双股绑扎,铁丝型号应不低于10号,作业层应设置不低于180mm高的挡脚板。脚手板可以对接或搭接铺设,当对接平铺时,接头处应设置两根横向水平杆,两块脚手板外伸长度的和不应大于300mm;当搭接铺设时,接头应在横向水平杆上,搭接长度不应小于200mm,伸出横向水平杆的长度不应小于100mm。严禁探头板

  • 防护栏杆
  • :作业层设作业层必须设置上、中两道防护栏杆(上杆高1.2m,中杆高0.6m)和≥180mm高的挡脚板。
  • 安全网
    :外侧全高挂密目安全网(≥2000 目 / 100cm²)。

六、 搭设顺序与拆除

搭设顺序

地基处理 → 垫板 / 底座 → 立杆 → 扫地杆 → 水平杆 → 连墙件 → 剪刀撑 → 脚手板 → 防护设施 → 安全网

拆除顺序

安全网 → 挡脚板 → 脚手板 → 栏杆 → 水平杆 → 剪刀撑 → 连墙件 → 立杆 → 底座

  • 原则
    由上而下,逐层拆除,严禁上下同时作业
  • 连墙件
    随拆随拆,严禁提前拆除

七、 验收与使用

  1. 分段验收
    :搭设6~8m完成后必须验收,合格挂牌方可使用。
  2. 使用荷载
    严禁超载,堆料均匀。
  3. 日常检查
    :大风、大雨、大雪后必须检查加固

预览时标签不可点

路过

雷人

握手

鲜花

鸡蛋

评论

您需要登录后才可以发表言论 登录立即注册

关于我们

论乎-电力知识交流。
  • 关注公众号
  • 添加微信客服
Copyright © 2026 论乎 版权所有 All Rights Reserved. Powered by Discuz! X5.0 Licensed 闽ICP备2023002813号-4|公安备案:35080202351539
关灯
扫一扫添加微信客服
添加QQ364609138客服 返回顶部
返回顶部
